(金川水电站效果图)
9月26日,金川水电站项目引水发电系统传来喜讯:金川水电站地下厂房全面开挖完成,具备了向混凝土施工转序的条件,为金川水电站2025年6月首台机组全投发电奠定了坚实的基础。
据了解,金川水电站位于四川省阿坝州金川县境内,是大渡河干流规划的第6个梯级电站,上游与双江口水电站衔接、下游为安宁水电站。电站含4台单机容量215兆瓦的混流式水轮发电机组,总装机容量86万千瓦,与双江口水电站联合调度的多年平均发电量35.46亿千瓦时。
金川水电站引水发电系统布置在左岸山体中,包含电站进水口、引水隧洞、地下厂房、主变室、尾水闸门操作室、尾水隧洞、尾水渠和出线场。2020年8月,金川水电站引水发电系统项目正式开工建设。

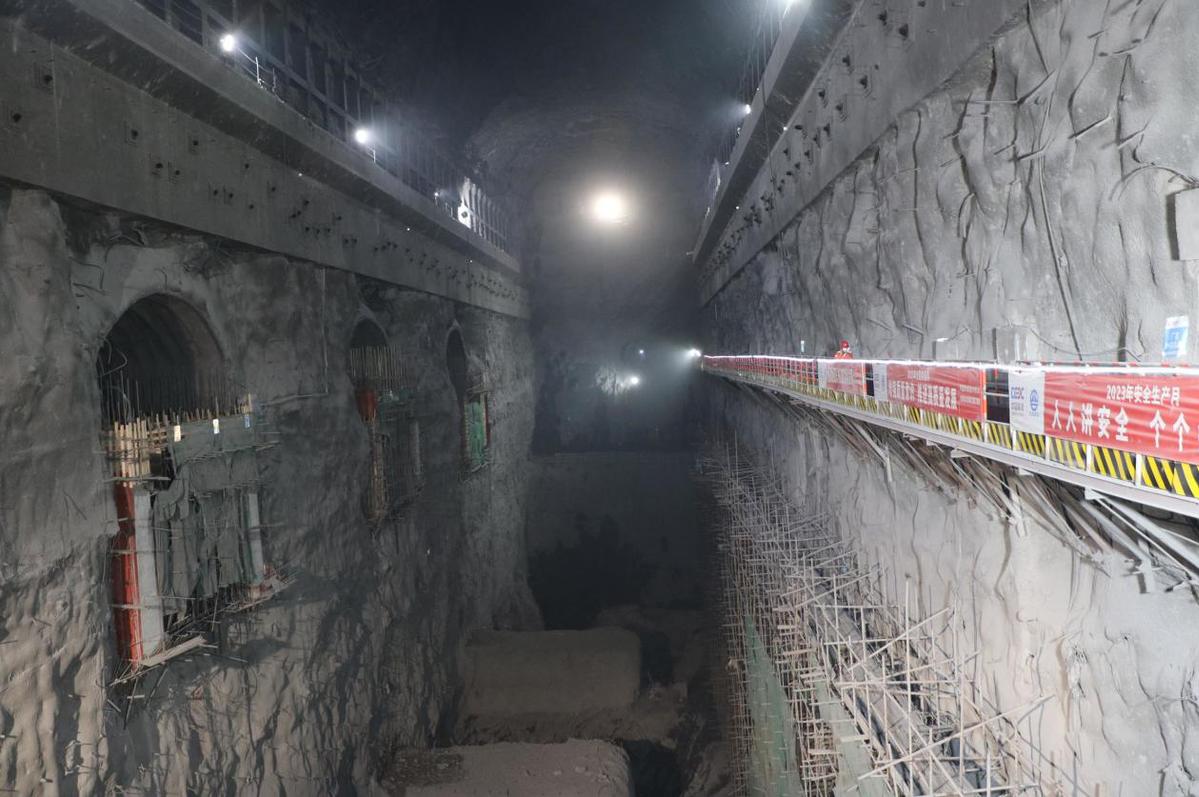

(金川水电站地下厂房进口交通洞)
“这里的复杂地质条件极为罕见,坝址区两岸岩体陡峻,卸荷发育,风化破碎,多为变质细砂岩夹碳质千枚岩,特别是左岸地下厂房围岩发育有两条规模较大的PH软弱条带,是我国25米级跨度地下厂房地质条件最复杂的工程之一。”中国能建葛洲坝一公司金川引水发电系统项目负责人余亚州表示。
面对左岸地下厂房跨度大、厂房高度高,与相邻洞室并列或纵横交错、洞室交岔口多,尤其是相邻洞室岩壁最小厚度仅为20.1米的紧凑型等特点,中国能建葛洲坝集团建设者们迎难而上,花了3年的时间,通过严密控制爆破参数,坚持“一炮一设计,一炮一总结”原则,严格把控孔距、孔深、角度,攻克最高分层达9米的开挖施工技术创新难题,不仅攻克了一个个难题,在山体中挖出了长183.5米,宽25.3米,高70.45米地下厂房,提前实现了地下厂房开挖节点目标,而且取得了较好的质量效果,成为整个项目的样板。
“截至目前,我们标段的单元工程已评定1729个,优良1596个,合格率100%,优良率92.30%,其中开挖工程已验评158个单元工程,已评为样板工程6个,包含16个单元工程” 余亚州说道。

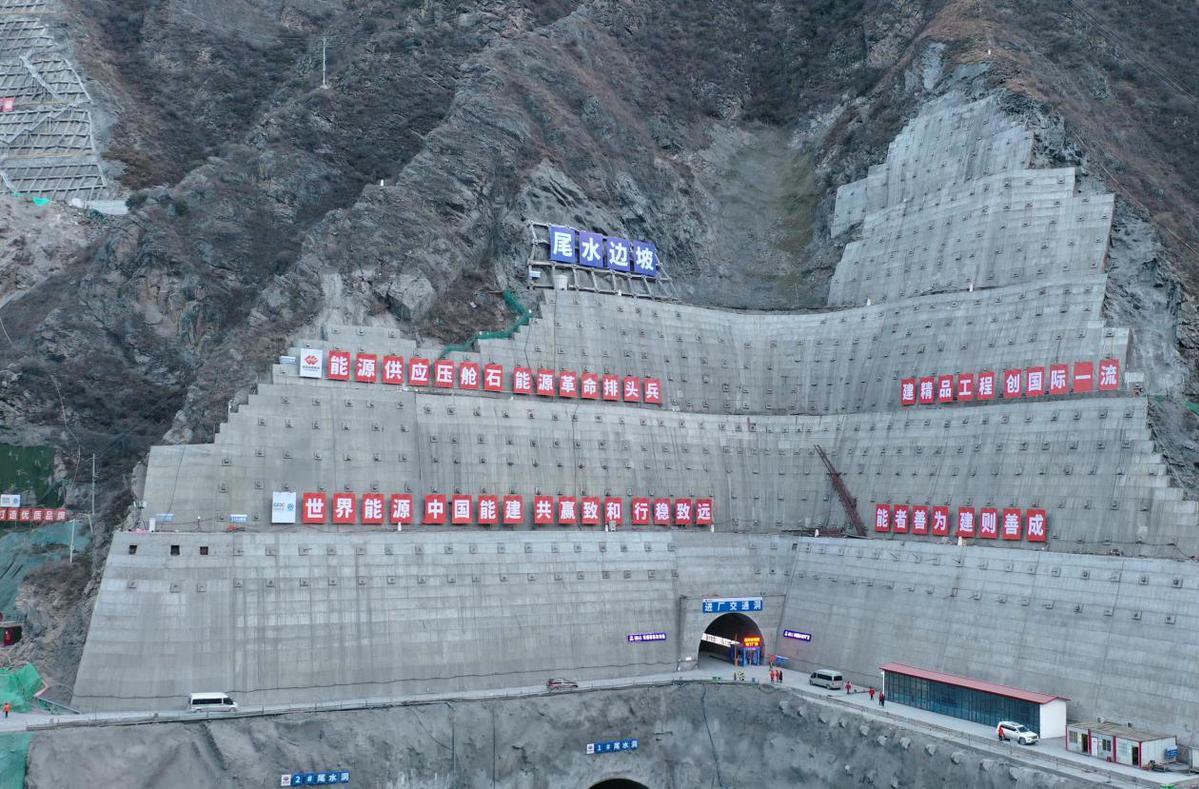

(金川水电站地下厂房施工现场 )
2023年是金川水电站建设高峰年、关键年。本次厂房开挖全部完成,便可开启地下厂房机组部分——蜗壳层、水轮机层和发电机层混凝土浇筑施工,加快金川水电站的建设速度,助力机组投产发电。金川水电站投产发电后,每年可节约标准煤107万吨,减少温室气体排放322万吨,对促进地方乡村振兴、助力实现“双碳”目标、实现绿色发展、加快建设清洁能源基地具有重要作用。(李继红 熊华槐 张子禾)
